四川電網:加快建設攀西電網優化工程 提高電力系統“抗風險”能力

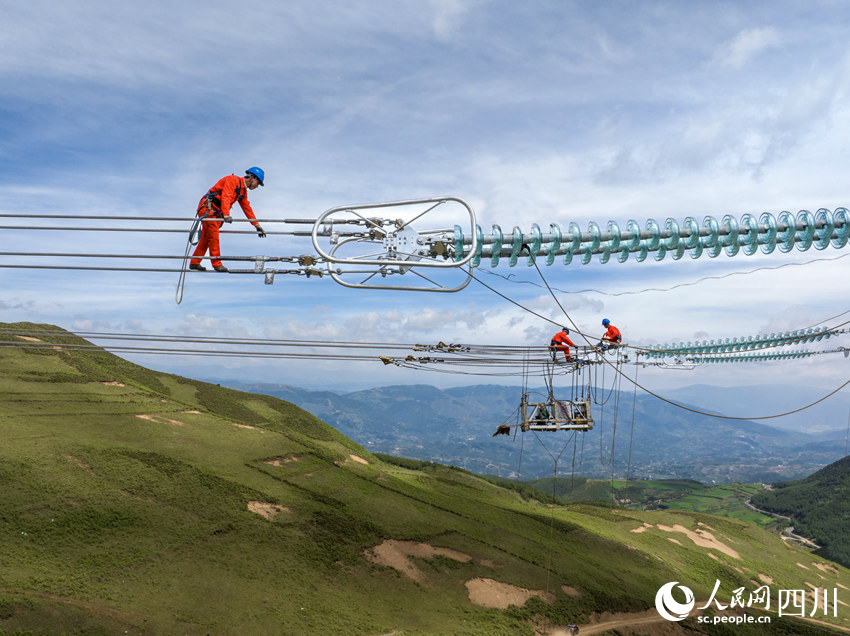

國網四川送變電公司電力工人在攀西電網優化工程500千伏建敘線包1標段N1060號塔進行緊線及附件安裝工作。安偉攝 |
從涼山西昌出發,驅車2個小時左右,便來到了位于昭覺縣四開鎮合覺村的攀西電網優化工程核心項目之一——月城Ⅱ500千伏開關站項目現場,此刻,機器轟鳴,工人們建設正酣。
“月城Ⅱ500千伏開關站的建成,可以為月城變電站分擔4回特高壓相連接的風險,將攀西電網分為南北兩個通道,保障攀西電力的送出。” 國網四川建設公司月城Ⅱ輸變電工程業主項目副經理徐乾杰說。
攀西電網優化工程包括建昌—敘府500千伏輸變電工程、月城Ⅱ500千伏輸變電工程和光纜改造工程。工程的實施,將大幅增強攀西電網極端故障抵御能力,根本性解決系統性風險問題,增強攀西地區向省內負荷中心輸電能力,支撐攀西地區更大規模清潔能源開發、送出、消納及全川用電的持續快速增長,促進攀西地區能源優勢轉化為經濟優勢。
月城Ⅱ工程
再造一個攀西電網的強勁“心臟”

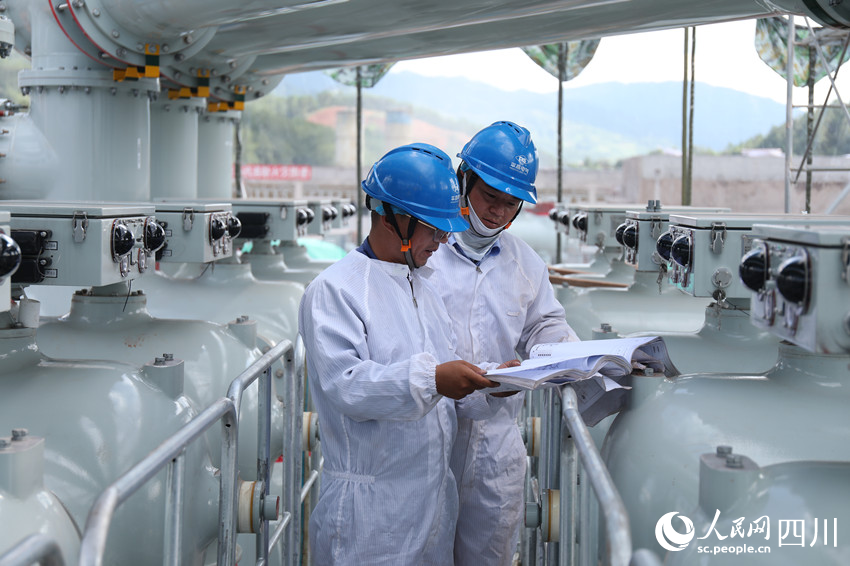

在月城Ⅱ500千伏輸變電工程月城Ⅱ500千伏開關站項目主要電氣核心設備GIS無塵化工作小間內,國網四川送變電公司月城Ⅱ500千伏開關站施工項目副經理黃思奇正在指揮工人完成GIS安裝作業。
“本次開關站GIS主設備安裝工作量非常巨大,一共有738個安裝單元,而且GIS安裝的環境管控要求非常高,粉塵顆粒度要達到百萬級別。為此,我們針對設立了五級防塵制度。” 黃思奇說,通過五級防塵制度,可以保證月城Ⅱ500千伏開關站主設備GIS安裝的環境全封閉,通過全封閉的環境來確保GIS安裝的工藝質量,進而確保月城Ⅱ500千伏開關站以及整個攀西優化工程的有序推進。
“月城Ⅱ開關站項目工期緊、任務重,施工時間只有正常500千伏變電站建設時間的一半。今年2月,工程正式開建,目前建設已經進入沖刺階段,預計將于9月30日前完成建設,12月左右投運。”徐乾杰說,月城Ⅱ500千伏輸變電工程,包括兩部分建設內容,一是新建月城Ⅱ開關站一座;二是對500千伏線路進行改接,共7個單項工程,新建單回線路71.8公里、雙回線路2×25.9公里,鐵塔263基,涉及15回500千伏線路的改接、8座變電站改造和擴建、5回500千伏線路223公里OPGW光纜改造。
徐乾杰介紹,目前,攀西電網的網架結構還較為薄弱,過多依賴月城500千伏變電站這顆“心臟”作為樞紐,發生全網系統性風險的幾率較高。作為攀西優化工程核心項目之一,月城Ⅱ500千伏開關站就像是攀西電網的又一顆強勁“心臟”,一旦建成投運,將成功解決這一問題。
建昌—敘府線路工程
為兩顆“心臟”的工作交接提供條件
8月16日,在布拖縣境內一處海拔2000多米的高山上,6名身穿藍、橙色工作服的電力工人,正沿著新建的500千伏建敘線踏空而來,熟練地開展線路檢查、消缺工作。
建昌—敘府500千伏輸變電工程約有25公里處于無人區腹地、約13公里全年3個月大雪封山,地形陡峭、地質災害頻發,施工難度極大。“特別是大雪封山的這個區段,為40毫米和60毫米重冰區,穿越海拔2200米雷波縣桂花鄉,是整條線路施工環境最惡劣、挑戰難度最大的區段。”國網四川送變電公司500千伏建敘線施工項目副經理張洪兵說。
據張洪兵介紹,針對無人區施工,國網四川大力推行山地機械化施工,積極使用分體式旋挖機、落地抱桿等新型設備,盡可能提高機械化施工率,達到“機械代人,機械減人”目標,提高施工效率,降低安全風險。
“針對13公里全年大雪封山的這個區段,為了啃下這塊‘硬骨頭’,去年年底、今年年初,我們優化特殊施工措施,增加場地霜雪清除、鐵塔除冰、主塔材防冰包裹等抗冰凍措施,加大地面組裝力度,實行單班組小區域多塔位組裝,統籌調配重冰區、輕冰區相互支援作業,提升組塔施工效率。” 張洪兵說。
國網四川建設公司500千伏建敘線業主項目經理龔義貴介紹,自2022年11月開工以來,國網四川省電力公司超前謀劃,合理調配資源、重點對前期策劃、過程重要節點、現場作業安全等關鍵環節進行了全面管控,梳理制定工期計劃、編制專項方案,確保工程建設安全、優質、高效推進。
“我們現場切實抓實了關鍵節點過程管控,大力開展質量巡查,克服了高山大嶺、極端天氣、惡劣環境等方面影響,歷時10個月實現了全線貫通,為工程投運奠定堅實的基礎。”龔義貴說。
龔義貴表示,建昌—敘府500千伏輸變電工程9月底投入運行后,可提高攀西地區電力輸送能力約200萬千瓦,提升四川迎峰度夏、度冬期間的供電能力,為四川經濟社會發展提供堅強電力保障。
同時,該工程還是月城Ⅱ500千伏輸變電工程的前序工程,只有先期完成該工程,才能開展月城Ⅱ500千伏輸變電工程的15回線路的開派工作,兩者之間有著必然聯系。“如果月城500千伏變電站和月城Ⅱ500千伏開關站是攀西電網的‘心臟’,那么建昌—敘府500千伏輸變電工程便是兩個‘心臟’開展交接工作的前置條件。”
攀西電網優化工程
實施一場不打麻藥的精準“外科手術”
“我們認為,攀西電網優化工程建設是對攀西500千伏電網實施的實施的一場不打麻藥的精準‘外科手術’,將深度重構整個攀西電網。” 在攀西電網優化工程項目部相關負責人看來,工程建設面臨的難題,在整個四川電網建設史上前所末有。總結超來,體現為五個“特別”,即建設環境“特別差”、時間跨度“特別長”、停電方案“特別難”、交叉跨越“特別多”、施工難度“特別大”。
比如,在時間跨度和停電方案方面,確定了在建昌—敘府500千伏輸變電工程投產、月城Ⅱ500千伏開關站建成后,500千伏線路分3年改造、分5個枯水期分步實施的方案。工程自2022年11月開工,至計劃2025年6月全部投產,整個建設過程將歷時2年半。
在交叉跨越方面,攀西、川西是四川乃至全國重要清潔能源基地,電力送出通道密集,域內多達46回500千優及以上線路。工程共計鉆越特高壓線路17次,跨(鉆)越500千優線路29次,跨越高鐵高速、通航河流超25次。
在施工難度方面,線路部分涉及 500千優線下組塔36基、鐵塔拆除58基,15回目前在運500千伏線路改接,1176公里光纜改造,變電部分涉及8個變電站改造和擴建,牽涉范國之廣前所未見。二級風險作業257項,三級風險作業 4700余項。
值得關注的是,這也是四川境內500千優線路首次進入60毫米重冰區。工程沿線94%以上為山地和高山大嶺;海拔2000米以上線路長度264公里,最高海拔達到3300米;每年雨雪季、低溫時間長達5個月;全線133公里為重冰區。
“面對高峰期日均200個作業風險的現實壓力和嚴峻的森林草原防火壓力,我們嚴格落實安全管理‘五個四’要求,以公司安全生產‘四抓’為著力點,嚴抓嚴管,保持安全生產的平穩態勢。” 據攀西電網優化工程項目部相關負責人介紹,針對這五個工程建設過程中面臨的五個“特別”的難題,項目部不僅落實安全管理,還不斷強化質量就是根本的理念,嚴格落實質量管理各項要求,緊抓工程建設全過程質量管控。工程建設管理過程中堅持抓重點、管關鍵、解難題的思路,秉著“專業、專注、服務、保障”的原則,推動工程高效有序實施。
攀西電網優化工程項目部相關負責人表示,下一步,攀西優化區域項目部將繼續精心、細心、耐心推進工程建設,確保工程安全、優質、按期投運。
